安徽線性排水溝的使用越來越廣泛,銷售量也正在逐年上漲,有不少采購了線性排水溝的朋友對線性排水溝的安裝方法和后期維護還不是很清楚,今天小編就詳細整理并介紹一下吧,學會(huì )了排水溝安裝及維護,可以方便你更好的使用排水溝和進行后期維護工作。
1、排水溝溝槽測量放線
用白灰在準備開挖的基礎上標注成品線型排水溝的走向,保證排水溝槽的基坑的準確性。
2、開挖排水溝溝槽
根據選用的排水溝圖集中排水溝尺寸不同,安裝≤U100-U150寬度的成品線型排水溝,可選用小型挖掘機開挖;≥U250-U350寬度的成品線型排水溝,可選用大型挖掘機開挖。
3、開挖過的線型排水溝基槽
需要測量排水溝坡度,校準完后開始澆筑排水溝底層基礎;澆筑過后的排水溝底層基礎要再標高、坡度的復驗,數據達標后才可以進行下一步施工。
4、拉線定位擺放線型排水溝
在安裝前順著排水溝底層基礎先擺放一小段成品排水溝,觀察排水溝底層基礎與成品線型排水溝兩側的預留澆筑空間是否足夠。測試數據達標拉線定位開始正式鋪裝。
5、測量線型排水溝的水平
工人安裝線型排水溝對接排水溝凹凸槽進行接縫處的密封打膠,很容易造成兩端成品線型排水溝出現偏差不在一個水平面,需要工人師傅用橡膠錘敲平,同時采用水平測量?jì)x校驗水平誤差,等高差不要超過1-2mm.

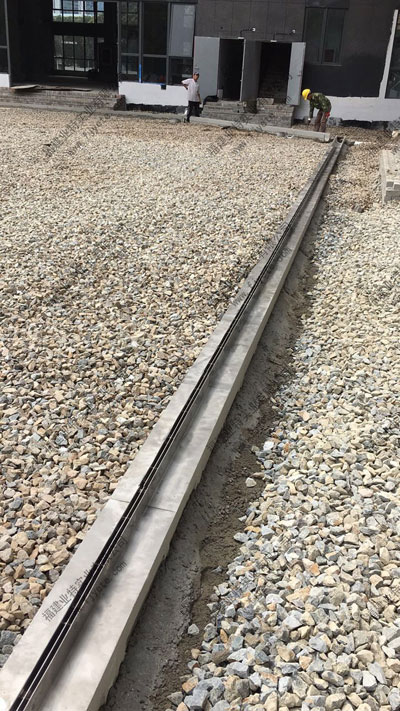

6、排水溝兩側澆筑混凝土基礎
在排水溝底座基礎鋪裝完的成品排水溝兩側要固定,排水溝的接縫處堆砂漿保持成品線型排水溝不變形,排水溝解封處的砂漿凝固后開始對成品線型排水溝兩側澆筑混凝土。
7、鋪裝成品線型溝蓋板
有了排水溝底座基礎和兩側的混凝土基礎,成品線型排水溝完成了一半的施工,再次用水平測量?jì)x校驗成品排水溝的水平面,達到誤差范圍以?xún)乳_(kāi)始鋪裝成品線型排水溝蓋板。
8、在成品線型排水溝蓋板上鋪撒砂漿
在排水溝蓋板上鋪撒砂漿是為了石材或者轉做的基礎墊層,根據選用石材的厚度不同,砂漿墊層的厚度也不一樣,選用的成品線型排水溝的蓋板厚度也不相同,根據載荷強度參照EN1433標準的要求選用A15 B125 C250 D400 E600 F900不同承重等級的排水溝蓋板
9、石材鋪裝
石材的鋪裝一般流出比成品線型排水溝下水口高3-5mm,在石材與下水口處打膠,這樣保證雨水快速匯流從排水溝排放到就近的市政雨水管網。
除了按上述步驟安裝,還要根據各地實際的安裝條件、鋪裝形式、地質條件、承重等級等選擇適合的產品類型和安裝位置;相鄰表面(街道,平面等)應該高于排水溝安裝高度;要確保在安裝過程中,排水溝不受機械損傷等等。成品排水溝的施工是一個很大的工程,需要施工人員認真對待,保證施工的質量??催^(guò)了安裝的詳細步驟,小伙伴們都學會(huì )了嗎?安裝完的樹脂排水溝經過長期使用也需要一定的后期維護。我們要定時進行清理,保持溝內無雜物,最大限度的發揮樹脂排水溝的排水能力。
